Документация СМЕТРУМ
Документация/Компания

Согласования: запуск, решения, отмена и история

Глава 20КомпанияКомпания · 8 мин

Направьте сохранённый документ нужным участникам, получите решение, верните его на исправление и сохраните маршрут в истории.

Согласование подтверждает решение

В «Согласования» сотрудники проверяют уже созданные документы проекта. Маршрут задаёт, кто и в каком порядке принимает решение. После успешного согласования оплату, заказ, приёмку или акт продолжают оформлять в исходном разделе. Завершение маршрута не выполняет эти действия само.

Найдите документ в очереди

  • «Ждёт моего решения» — ваши текущие действия. «Все активные» — документы, согласование которых продолжается.
  • «Согласовано», «Отклонено», «Отменено» и «Просрочено» показывают соответствующий результат. «Архив» хранит убранные из рабочего реестра согласования.
  • Фильтры «Тип», «Проект» и «Поиск» помогают найти документ по названию или маршруту.
  • Нажмите карточку в списке. Проверьте тему, исходный документ, проект, сумму, инициатора, срок и текущий этап.

Запустите согласование документа

  1. Сначала сохраните исходный документ. Если нужно согласовать новый файл, загрузите его в «Файлы» проекта.
  2. Откройте «Согласования» → «Запустить согласование».
  3. Выберите «Тип документа», проект, существующий документ и подходящий «Маршрут».
  4. Заполните «Тему согласования»: например «Проверка комплекта актов по фундаменту». При необходимости укажите регистрационный номер, важность и метки.
  5. В «Описание и поручение согласующим» напишите, что проверить: объём, цену, комплектность приложений или условия. Задайте срок решения.
  6. Добавьте дополнительные файлы и проверьте все поля. Нажмите «Запустить».
  7. Откройте появившуюся карточку и проверьте участников первого этапа и запись о запуске в истории.

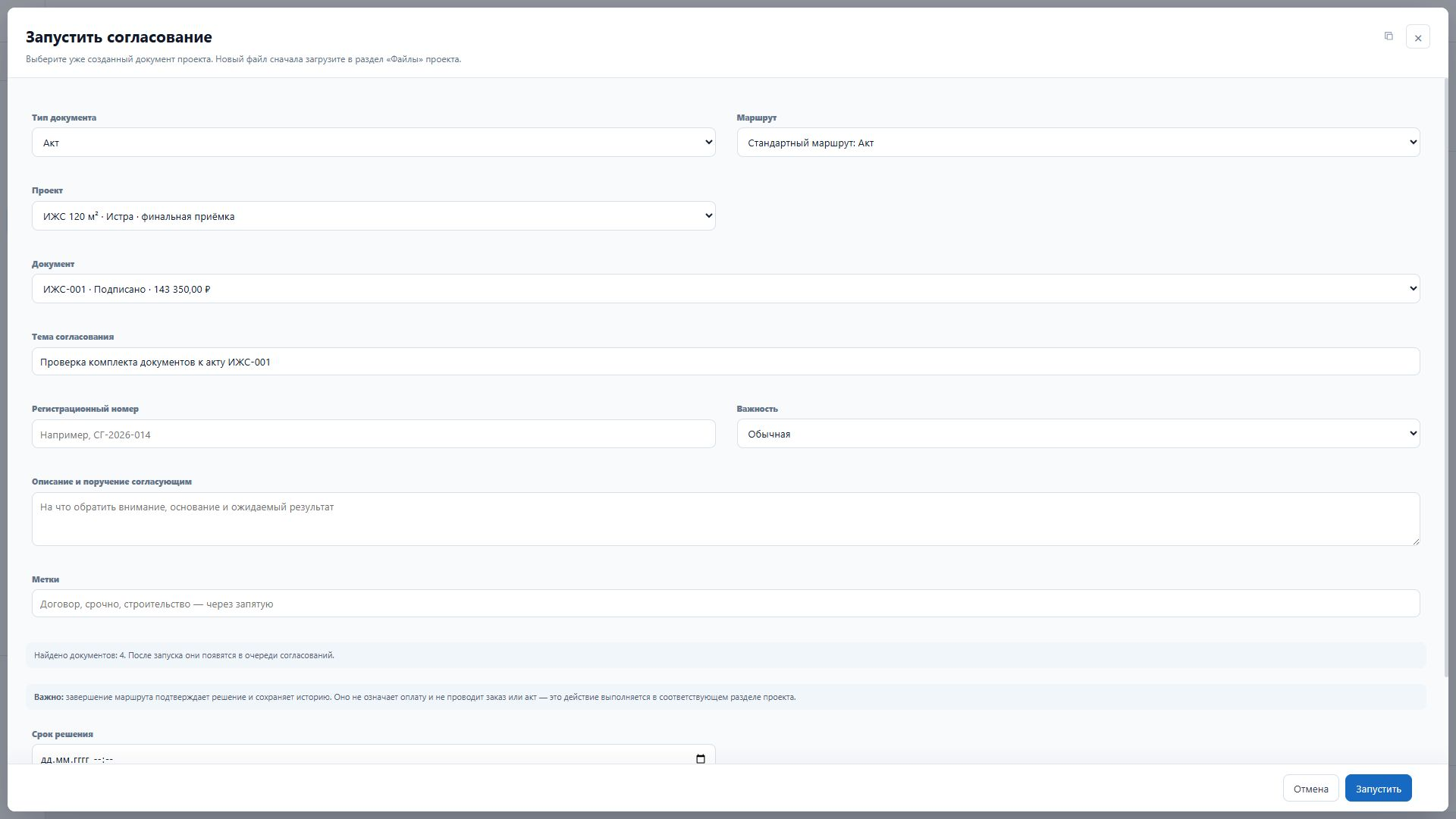

Выбор документа и маршрута согласования
Выбор документа и маршрута согласования
Сначала выбирают тип, проект и сохранённый документ. Затем задают тему и подходящий маршрут.

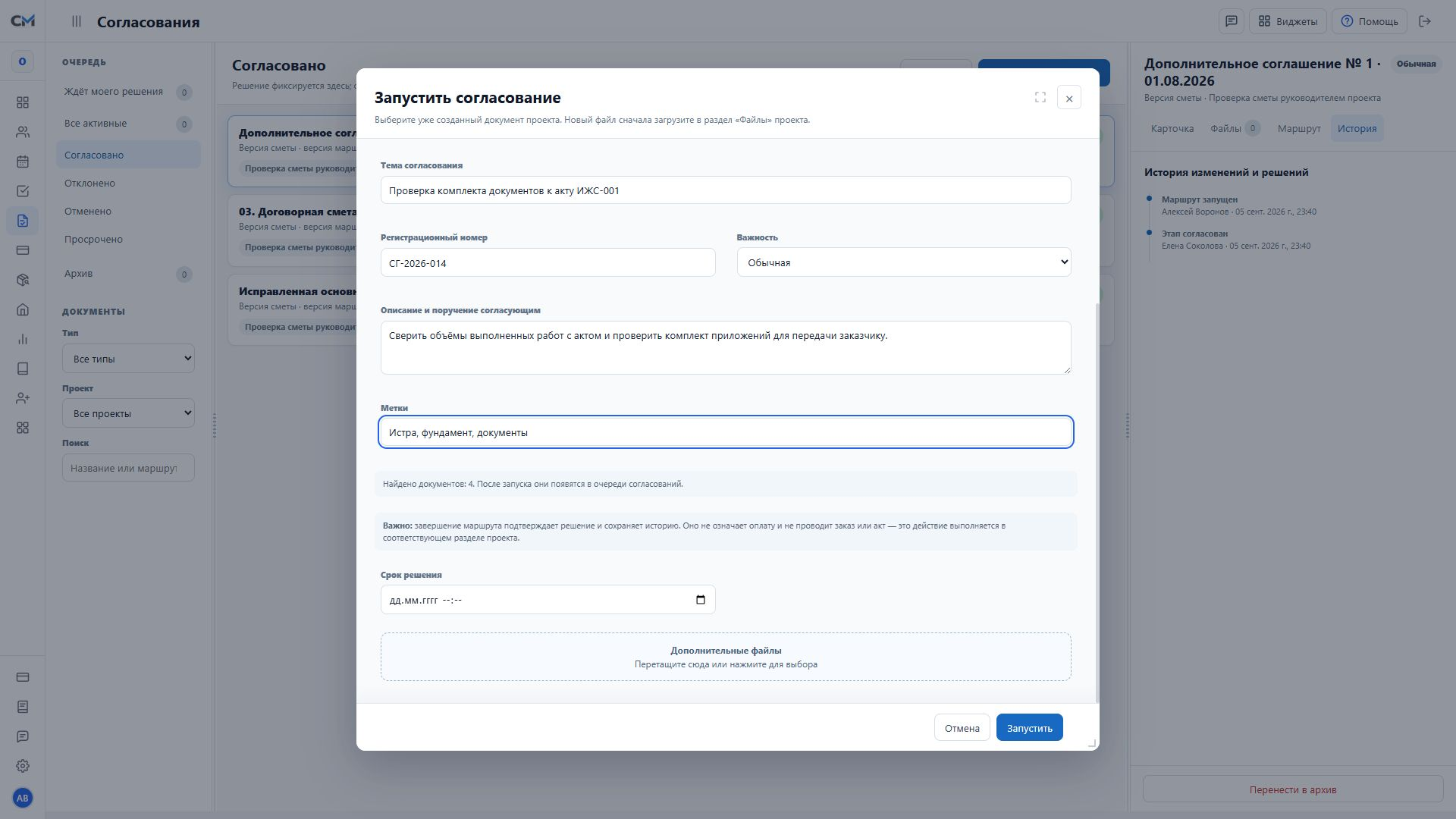

Поручение, срок и приложения к согласованию
Поручение, срок и приложения к согласованию
Нижняя часть той же формы: описание объясняет ожидаемый результат, дополнительные файлы помогают проверке.

Настройте маршрут

  1. Нажмите «Маршруты». Владелец или администратор с нужными правами может создать «Новый маршрут» или нажать «Настроить» у существующего.
  2. Укажите название и тип документа. Например «Акт заказчика — прораб и руководитель».
  3. Оставьте «Маршрут включён», чтобы он предлагался при запуске. Для временной остановки новых запусков снимите флажок.
  4. Нажмите «+ Добавить этап». Задайте название, порядок внутри этапа, правило решения и при необходимости диапазон суммы.
  5. Добавьте согласующих. В каждом этапе нужны название и хотя бы один участник. Нажмите «Сохранить маршрут».

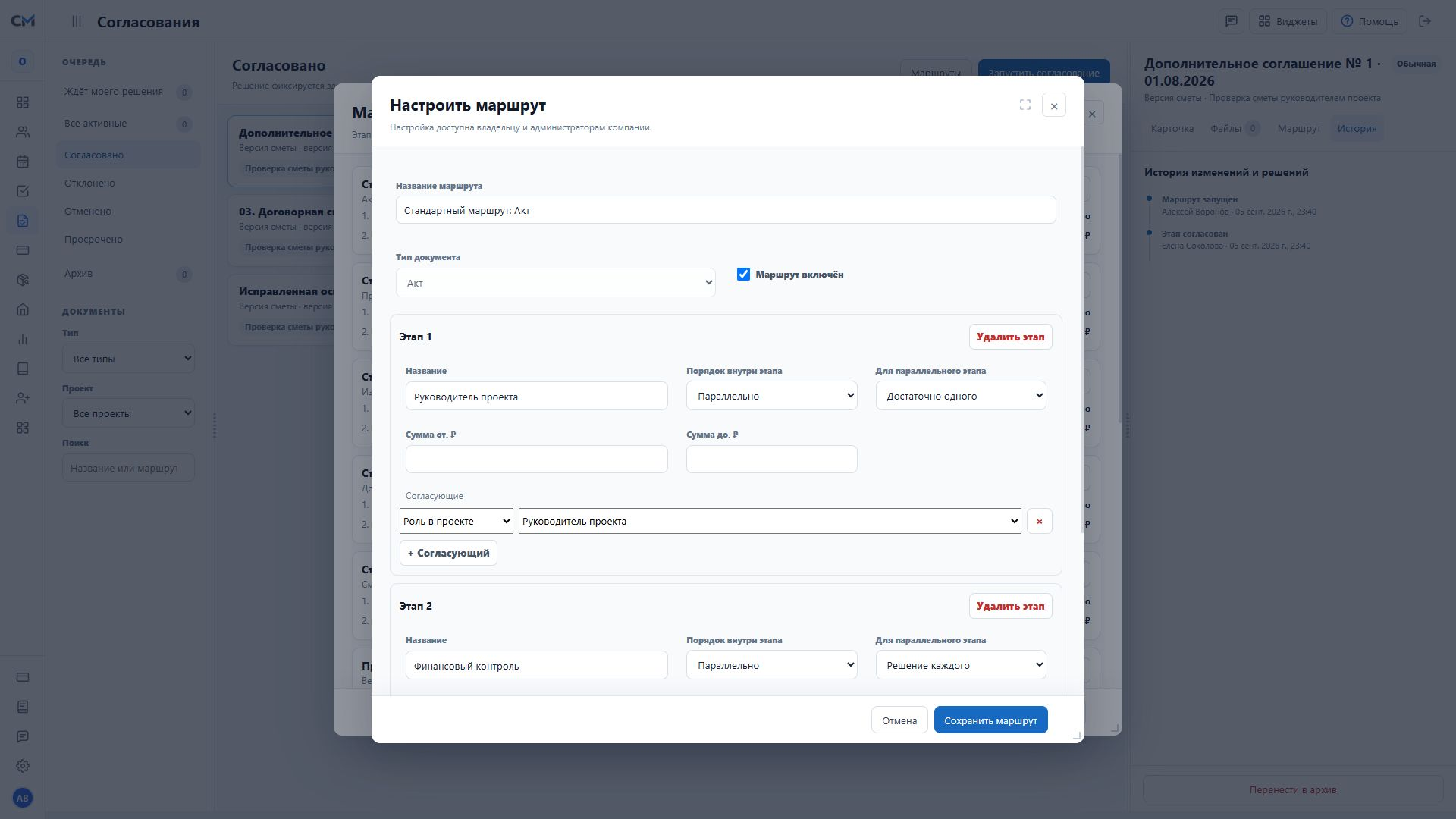

Маршрут согласования с этапами
Маршрут согласования с этапами
Этапы идут сверху вниз. Условия суммы позволяют включать дополнительную проверку для крупных документов.
НастройкаКак работает
ПараллельноУчастники этапа проверяют одновременно.
ПоследовательноУчастники получают очередь один за другим.
Решение каждогоПараллельный этап ждёт положительного решения всех участников.
Достаточно одногоДля параллельного этапа достаточно одного положительного решения.
Сумма от / доЭтап применяется к документам в указанном диапазоне. Например, дополнительное решение руководителя от 300 000 ₽.

Выберите согласующих

Перед запуском проверьте, что роли назначены действующим сотрудникам. В карточке согласования смотрите фактический список участников. Изменение шаблона маршрута не переписывает решения уже запущенного согласования; для исправления процесса используйте доступные действия карточки или остановку и новый запуск.

ВариантКогда удобен
Роль компанииПроверяет сотрудник с общей ролью, например бухгалтер компании.
Роль в проектеПроверяют участники с назначенной ролью именно в выбранном объекте.
Конкретный пользовательРешение закреплено за определённым человеком.

Согласуйте или отклоните

  1. Откройте согласование из «Ждёт моего решения».
  2. Нажмите «Открыть основной документ» и проверьте строки, суммы, основания и приложения.
  3. Вернитесь к согласованию. Напишите комментарий, если следующему участнику нужны пояснения.
  4. Нажмите «Согласовать», если всё верно. Если требуется исправление, укажите обязательную причину и нажмите «Отклонить».
  5. Проверьте результат этапа и запись в истории. Если этапов несколько, документ перейдёт следующим согласующим.

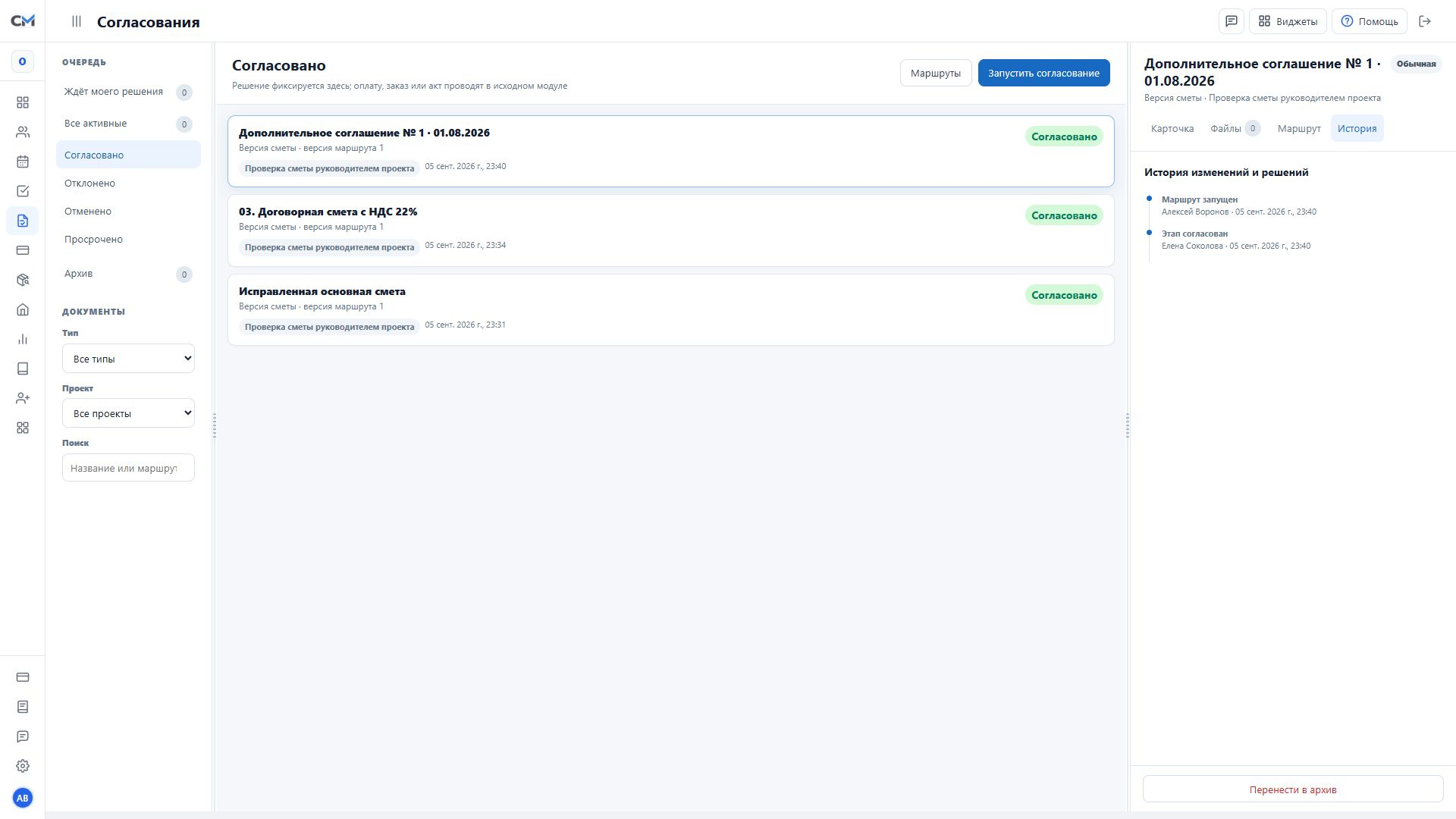

Решения и история согласования
Решения и история согласования
История показывает запуск, решения, изменения, отмену и другие действия с автором и временем.

Исправьте карточку или приложите пояснение

В доступном редактировании карточки можно уточнить тему, регистрационный номер, важность, срок, описание и метки. Нажмите «Сохранить изменения». Маршрут и уже принятые решения при этом остаются прежними, а правки карточки попадают в историю. Дополнительные файлы добавляйте в предназначенный для них блок; открепление файла также отражается в истории. Содержание самого заказа, акта или другого документа исправляют через «Открыть основной документ» в его разделе.

Отмените маршрут и запустите исправленный документ

  1. Если текущую проверку нужно остановить, откройте карточку и нажмите «Отменить маршрут», когда действие вам доступно.
  2. Укажите причину: «В акте уточняются объёмы» или «Подготовлена новая редакция договора».
  3. Проверьте статус «Отменено» и историю. Исходный документ останется в своём текущем состоянии.
  4. Откройте исходный документ и выполните его собственный возврат, корректировку или отмену, если это необходимо.
  5. После исправления сохраните документ и запустите новое согласование. Предыдущий маршрут и причины решений сохраняются.

Перенесите завершённое согласование в архив

  1. Откройте карточку и нажмите «Перенести в архив», если действие доступно.
  2. Для просмотра старого решения откройте «Архив» и найдите карточку.
  3. Нажмите «Восстановить из архива», если согласование нужно снова показывать в рабочем реестре.
  4. Проверьте результат: отменённый маршрут после восстановления остаётся отменённым. Для новой проверки нужен новый запуск.

Статусы и затруднения

Статус или ситуацияСледующий шаг
На согласованииПосмотрите, какой этап активен и кто должен принять решение.
Ожидает этапаВаша очередь ещё не наступила; завершение предыдущего этапа откроет действие.
СогласованоПродолжите бизнес-процесс в исходном документе.
ОтклоненоПрочитайте причину, исправьте исходный документ и запустите новую проверку при необходимости.
ОтмененоПроверьте причину остановки и состояние документа.
ПросроченоУточните исполнителей и срок; проверьте доступное дальнейшее действие в карточке.
Документ или маршрут не предлагаетсяПроверьте тип, проект, сохранение документа, его статус, доступ и включение маршрута.
Нет кнопки решенияПроверьте свою очередь и назначение согласующим.
Документ изменился во время проверкиОбновите карточку, снова откройте источник и только после сверки повторите действие.
