Документация СМЕТРУМ

Проекты: создание, статусы, копирование и архив

Глава 06ПроектПроект · 12 мин

Создайте проект, заполните карточку, организуйте папки, продолжите завершённый объект и разберитесь в проценте выполнения.

Найдите или создайте проект

Откройте «Проекты» в левом меню. Карточки показывают названия, сроки, статусы и прогресс объектов. Используйте поиск и фильтры «Черновики», «Планирование», «В работе», «Завершён», «Приостановлен» и «Не начат», чтобы найти нужный объект. Для группировки создайте папки с понятными названиями, цветами и значками.

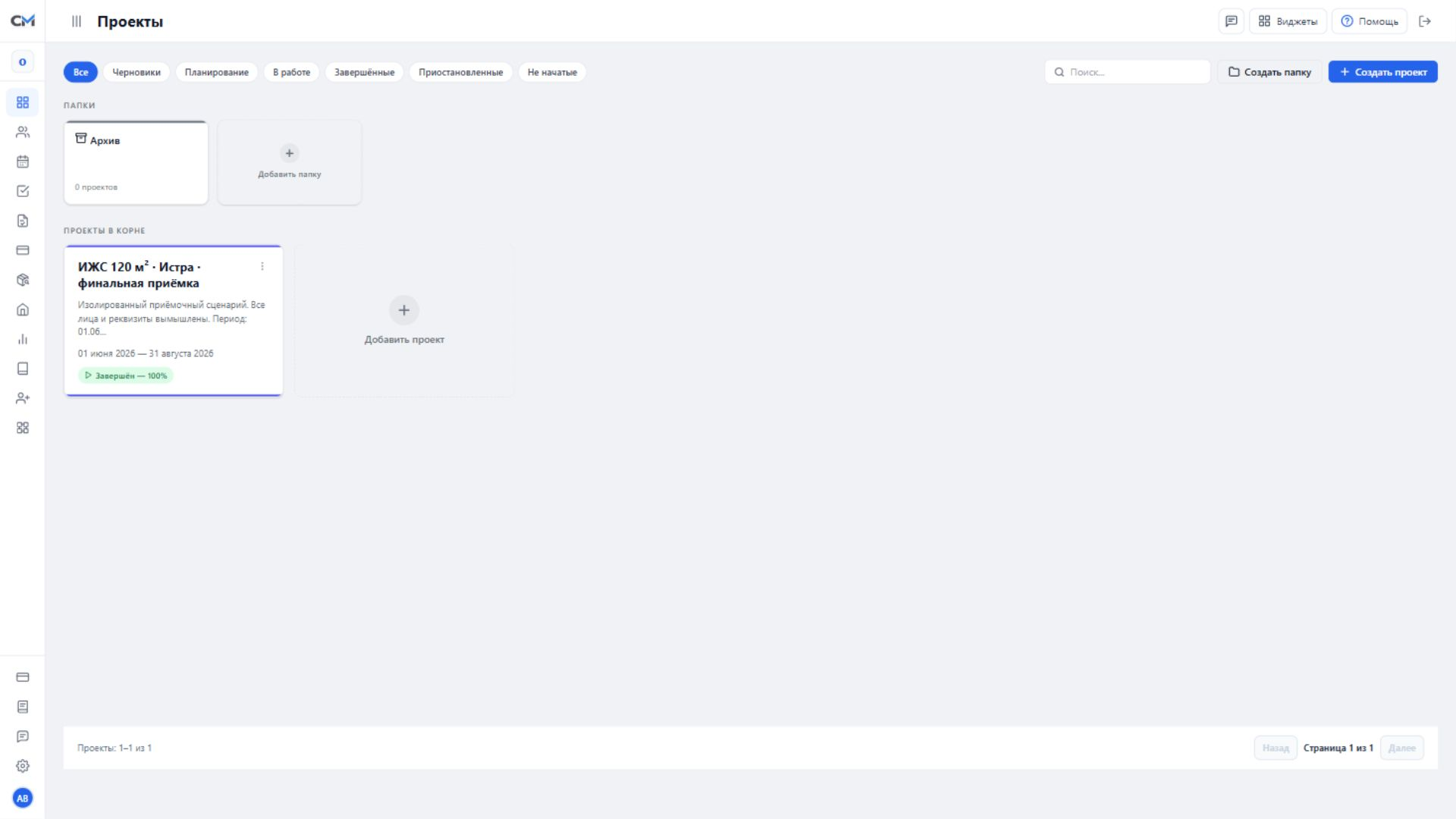

Проекты компании «Северный Дом»
Проекты компании «Северный Дом»
В реестре выбирают объект, проверяют его состояние и открывают меню карточки.

Заполните форму проекта

  1. Нажмите «Создать проект».
  2. Укажите короткое название, которое удобно видеть в меню: «ИЖС 120 м² · Истра». В полном названии напишите наименование для документов.
  3. Заполните описание и адрес. Например: «Строительство дома, отделка и финальная приёмка», «Московская область, Истра».
  4. Выберите заказчика. Если его ещё нет, используйте доступное добавление заказчика или заранее заполните карточку в «Контрагенты».
  5. Укажите плановые даты начала и окончания, выберите цвет и нажмите «Сохранить».
  6. Найдите новую карточку и откройте проект. Новый проект создаётся как «Черновик».
Форма создания или редактирования проекта
Форма создания или редактирования проекта
Короткое название используют в работе, полное — в документах. Проверьте заказчика, адрес и даты до сохранения.

Что находится внутри

В поле «Контур» выберите «Весь проект» или нужную смету. Если переходите между документами и вкладками, ориентируйтесь по названию объекта в верхней строке.

ВкладкаНазначение
ОбъектИнформация, команда, визуализация, обмеры, чек-листы и журнал событий.
СметаПлан работ и ресурсов, версии, изменения и график.
СнабжениеПотребности, заявки на закупку, поставщики и этапы поставки.
ФинансыДоходы, расходы и оплаты проекта.
СтройкаФактическое выполнение, проверка работ и акты.
СкладыПоступления, остатки, выдачи, расход и другие движения материалов.
ДокументыПодготовка и хранение документов проекта.
ФайлыПапки, изображения и вложения объекта.
СтатистикаСводные показатели и контроль проекта.

Меняйте состояние проекта осознанно

Нажмите статус в верхней панели проекта и выберите его текущее состояние. «Планирование» подходит для подготовки, «В работе» — для выполнения, «Приостановлен» — для паузы. Статус «Завершён» закрывает редактирование и оставляет просмотр.

Изменение статуса проекта само по себе не отменяет акты, оплаты или складские документы. Для этого служат действия конкретных документов.

  1. Для продолжения завершённого объекта откройте проект и нажмите его статус.
  2. Выберите подходящий рабочий статус, если вам доступно изменение.
  3. Перейдите к нужному документу и выполните исправление или обратный маршрут в его разделе.
  4. Проверьте «Объект → Журнал событий»: изменение статуса и возобновление редактирования отражаются в истории.

Редактируйте карточку и организуйте папки

  • В меню карточки «Открыть» ведёт внутрь объекта, «Редактировать» меняет название, описание, сроки и другие данные карточки.
  • «Переместить» переносит проект в выбранную папку. Чтобы вернуть его в общий список, снова откройте перемещение и выберите корень.
  • У папки можно изменить название, цвет и значок. Перед удалением прочитайте подтверждение и проверьте находящиеся в ней проекты.
  • «Удалить» у проекта — отдельное действие. Для временного скрытия и сохранения рабочего объекта используйте архив.

Скопируйте основу для похожего объекта

  1. В меню исходной карточки выберите «Копировать».
  2. Введите «Название копии». Если график нужно сдвинуть, задайте «Новую дату старта графика».
  3. Отметьте нужное: информация об объекте, визуализация и файлы, команда, обмеры, смета и график.
  4. Нажмите «Создать копию». Откройте новый объект, проверьте адрес, заказчика, команду, цены и даты.

Уберите проект в архив и восстановите его

  1. В меню карточки нажмите «В архив». Проект уйдёт из основного рабочего списка.
  2. Откройте папку «Архив», чтобы найти его позже.
  3. В меню архивной карточки нажмите «Восстановить».
  4. Проверьте статус проекта после возврата. Если он завершён, для редактирования отдельно переведите его в рабочий статус.

Настройте числа, валюту и отображение сметы

  1. Внутри проекта нажмите шестерёнку справа в верхней панели.
  2. Проверьте валюту, количество знаков после запятой и разделитель.
  3. Укажите, нужно ли показывать вычисления в смете. При необходимости настройте типы ресурсов, которые относятся к работам или материалам, и цвета строк.
  4. Нажмите «Сохранить» и проверьте отображение сметы и выгрузку.

Как читать процент выполнения

Процент на карточке — выполнение строительного плана по подтверждённым фактам. Это не процент оплаты и не доля прошедших дней. Статус проекта и процент отвечают на разные вопросы.

Для каждой активной работы текущей договорной сметы сравниваются плановый и подтверждённый объёмы. Каждая работа даёт не более 100% своего выполнения. Более дорогие плановые работы сильнее влияют на общий результат. Если у части работ нет стоимости, используется средний вес; если цен нет нигде, работы учитываются поровну.

Пример: две одинаковые по плановой стоимости работы выполнены на 100% и 50%. Общий прогресс будет 75%. Материалы, неподтверждённые факты и черновики будущих изменений не увеличивают этот показатель. График помогает следить за сроками, но его отсутствие не обнуляет выполненные работы.

  • Если процент не показан, проверьте активные работы с положительными плановыми объёмами.
  • Если факт есть, а прогресс не вырос, проверьте подтверждение факта и его связь с текущей работой договорной сметы.
  • После возврата факта на проверку прогресс может уменьшиться: показатель учитывает подтверждённый результат.
  • Подтверждайте факты регулярно и проверяйте стоимость работ. Для пояснения процента откройте «Стройка» и отчёт по проектным срокам.

Если проект не находится или не редактируется

СитуацияЧто проверить
Нет карточкиКомпанию, папку, поиск, фильтр статуса, архив и доступ к назначенным проектам.
Не сохраняется новая карточкаОбязательное название, даты и сообщение возле незаполненного поля.
Кнопки внутри объекта недоступныСтатус «Завершён», права сотрудника, состояние документа и тариф.
Копия без оплат и материаловЭто ожидаемо: копия переносит подготовку, а фактические операции ведутся заново.
